Сьогодні розповімо про роботи, які були виконані на будівельному майданчику Ідейного кварталу Empatika у грудні
Сьогодні розповімо про роботи, які були виконані на будівельному майданчику Ідейного кварталу Empatika у грудні
Бонуси, багацько бонусів, ще більше бонусів, дуже багатоо бонусів!

Сьогодні розповімо про роботи, які були виконані на будівельному майданчику Pokrovsky Apart Complex у листопаді
Сьогодні розповімо про роботи, які були виконані на будівельному майданчику Ідейного кварталу Empatika у листопаді

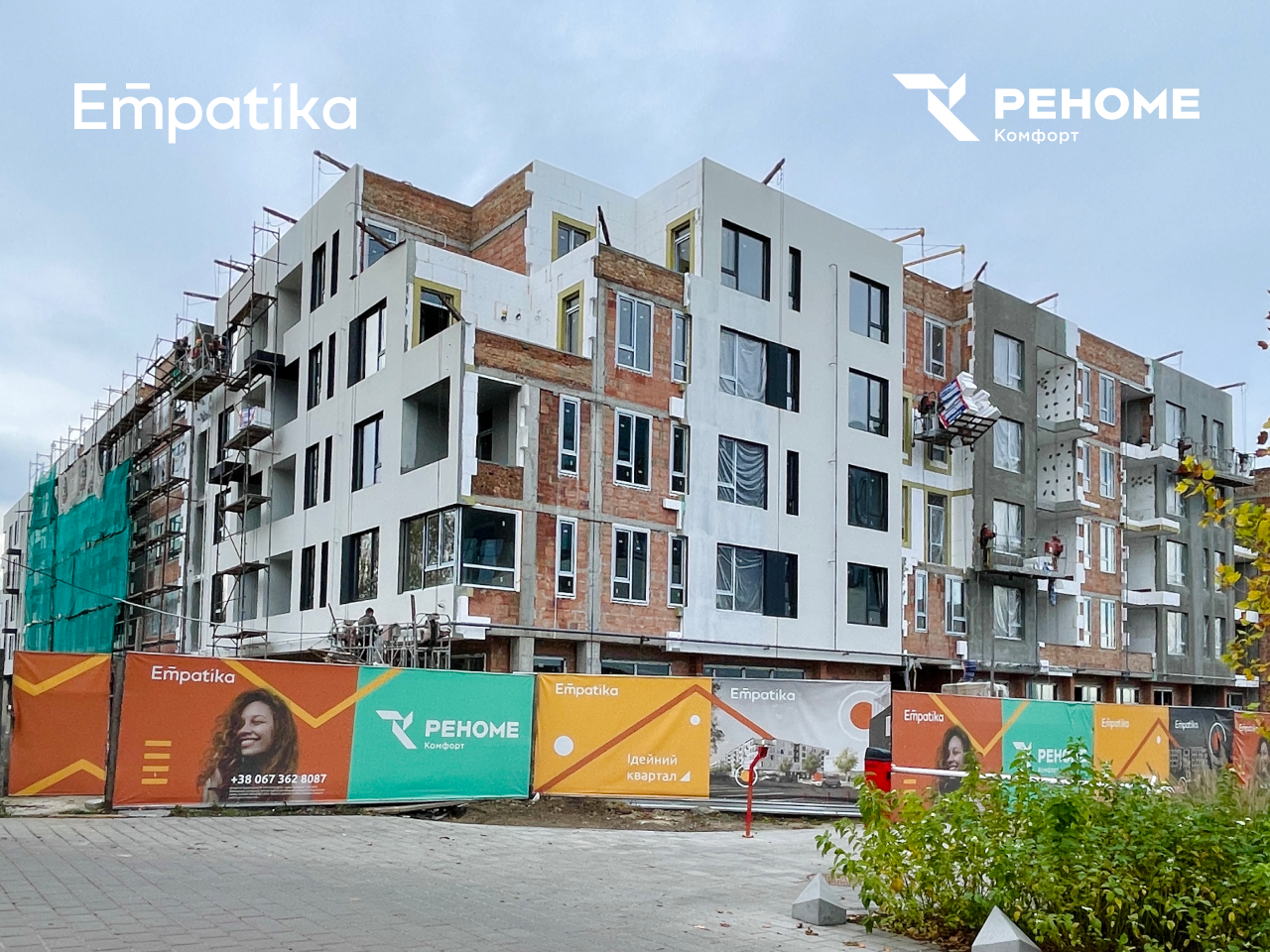

✔️ Секція 1: забетоновано вертикальні залізобетонні елементи котельні на 10 поверсі.
✔️ Секція 2:
•змуровано зовнішні контури 8, 9 поверхів;
•виконується мурування внутрішніх перегородок даних поверхів; •замовлено вікна на всі поверхи, встановлення віконних блоків на 3 поверсі.
✔️ Секція 3:
•виконано 15 вертикальних елементів (бетонних колон) 2 поверху.
✔️Погодженні зовнішні мережі каналізації.

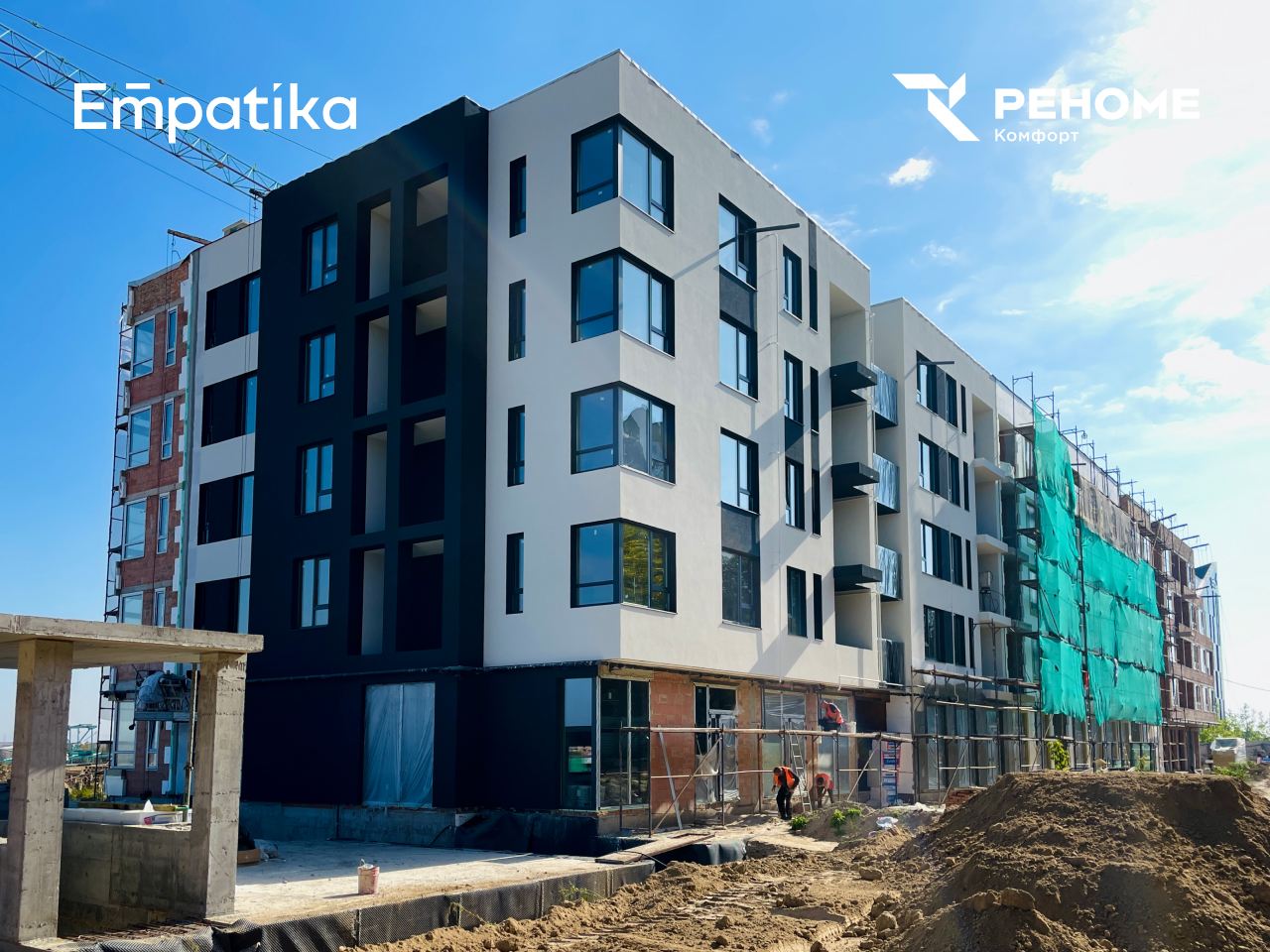

✔️Секція 1 та 2:
•монтаж балконного огородження;
•монтаж вхідних дверей в квартири;
•монтаж алюмінієвих металоконструкцій на входах в секції;
•розведення електрики освітлення місць загального користування;
•розведення сантехніки в квартири;
•влаштування стяжки в місцях загального користування;
•вкладання плитки в місцях загального користування;
•постелена мембрана на даху;
✔️Секція 3 та 4:
•розведена електрика місць загального користування;
•виконано шуткатерення квартир цементно-вапняним розчином;
•виконується штукатурення місць загального користування гіпсовим розчином;
•виконаний монтаж та герметизація вікон;
•виконується опорядження фасадів;
✔️Секція 5 та 6:
•виконана бетонна підготовка під зведення секцій;
•виконаний котлаван під ліфтову шахту;
✔️Секція 7 та 8:
•виконано пальове поле;
✔️Секція 9 та 10:
•випробування паль на несучу здатність;
✔️Зовнішні будівельні роботи:
•виконується планування рельєфу під благоустрій вздовж вул. Льонокомбінатівська та підготовка рельєфу під влаштування дренажної труби;
•змонтовано колодязі.
✔️ Секція 1: завозиться цегла на поверхи для подальшого мурування.
✔️ Секція 2:
•змуровано зовнішні контури 3, 4, 5, 6, 7 поверхів;
•виконується мурування внутрішніх перегородок 3, 4, 5, 6, 7 поверхів.
✔️ Секція 3:
•виконано монолітне перекриття над 1 поверхом;
•забетоновано сходи 1 поверху;
✔️ Секція 4:
•забетоновано стіну та колони при в’їзді в паркенг зі сторони Укрексімбанку;
•прокладено і заведено в трансформаторні підстанції 4 електрокабеля по вул. Лисенка та вул. Кармелюка.
✔️Секція 1 та 2:
•опорядження фасадів;
•штукатурення квартир та місць загального користування;
•влаштування трубопроводів водопостачання та опалення квартир;
•влаштування чавунної мережі К1 та К2 по паркінгу;
виконується системи пожежогасіння та димовидалення паркінгу.
✔️ Секції 3 та 4:
•виконані роботи по муруванню зовнішніх та внутрішніх стін;
•монтуються світлопрозорі конструкції;
•змонтовано димоходи Schiedel та вентканали LAS Vent;
•виконується прокладання електрики в місць загального користування та квартирах;
•виконується опорядження фасадів.
✔️Секції 5-6:
•виконується розробка котловану;
•виконується бетонна підготовка 5 секції.
✔️Секції 7-8: монтується пальове поле.
✔️ Зовнішні інженерні мережі:
•виконується мережа трубопроводів газопостачання;
•виконується каналізація побутова та дощова;
•виконується мережа трубопроводів водопостачання.
